Нам сказали: «кухня за две недели». Мы отсчитали от звонка, закончили ремонт «под ключ» и ждали. Потом выяснилось: две недели — это только цех после 3D и предоплаты, а цвет фасадов мы выбирали ещё столько же. Монтаж сдвинули из-за розеток. Боль новичка простая: слышите «сделаем быстро» и не понимаете, с какого дня считать ожидание — и стыдно задавать «глупые» вопросы до договора.
Срок кухни на заказ — не лозунг на баннере, а календарь этапов: замер → 3D и согласование → производство → доставка → монтаж. Точка старта обычно не первый звонок, а утверждённый проект плюс предоплата или «запуск в производство». Практический результат сегодня: нарисуете ленту из пяти этапов, отметите дату старта в договоре и составите список вопросов до предоплаты — без веры в рекламное «за две недели».
Я Николай Томашевич, восемь лет делаю мебель на заказ в Москве и ближайшем Подмосковье. В Томашевич Мебель путь тот же: замер, 3D-эскиз при расчёте, производство, монтаж. Ниже — не «наш срок N дней», а спокойный разбор: куда смотреть пальцем до денег. Любопытный момент 2026 года: одни тексты обещают «от 14 рабочих дней» или «кухню за неделю», другие честно раскладывают полный цикл на полтора-три месяца как ориентир рынка и отдельно показывают каменную столешницу после нижних модулей. Новичок путает рекламный «срок производства» с календарём от звонка до чая на готовой кухне.

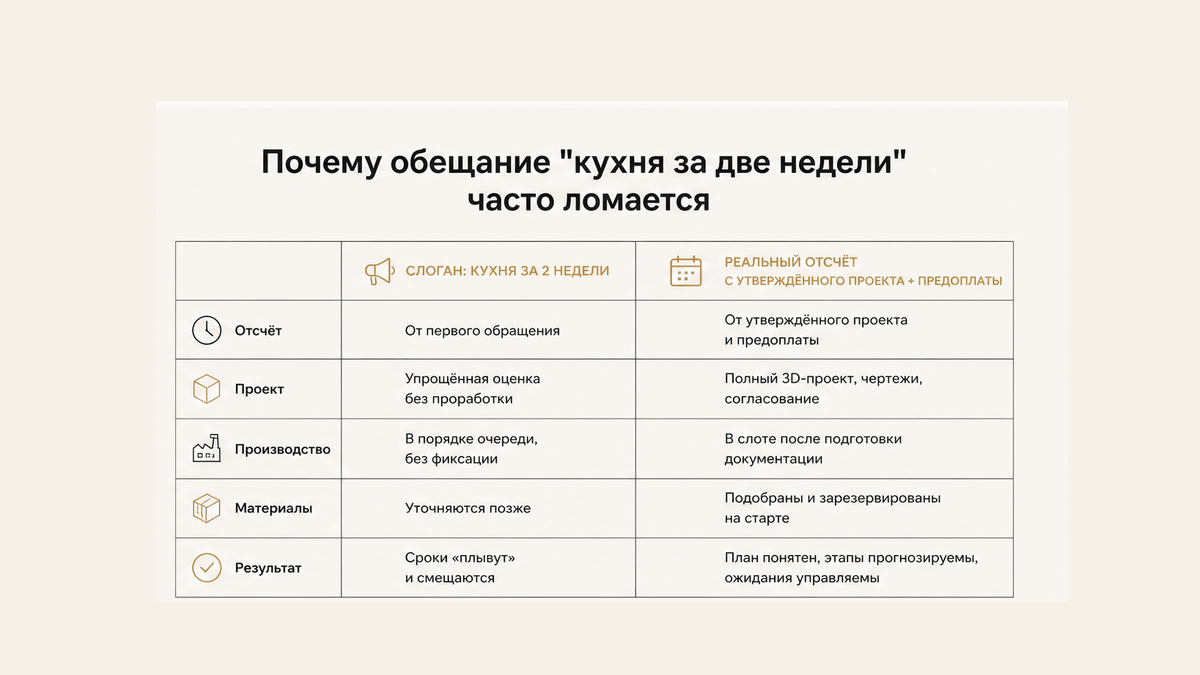

Почему обещание «кухня за две недели» часто ломается

На практике семья слышит короткую фразу и начинает жить по ней. Ремонт заканчивают «впритык», а потом ждут чудо. Типичная ошибка — считать дни с первого звонка или с красивой картинки, а не с точки в договоре.
Ниже — три самые дорогие ловушки. Остальные риски — коротким списком.
Ошибка 1. Отсчитали срок от звонка, а не от запуска в цех
Чем грозит: Вы «закончили ждать» по календарю телефона, а кухня ещё на согласовании цвета и техники. Ремонт готов, жить неудобно.
Как избежать: Спросите: «С какой даты стартует срок — с предоплаты, с утверждённого 3D или с записи ‘запуск в производство’? Дни рабочие или календарные?» Запишите ответ до денег.
Ошибка 2. Смешали производство, доставку и монтаж в одну дату
Чем грозит: В договоре «срок изготовления», а вы ждёте готовую кухню с чайником. Монтаж и каменная столешница часто идут отдельно: камень нередко замеряют после установки нижних корпусов.
Как избежать: Разделите три строки: готовность на производстве / доставка / окно монтажа. Спросите, входит ли камень в тот же календарь.
Ошибка 3. Сами тормозили правками, а вините «долгий цех»
Чем грозит: Пока вы «ещё подумаете» над фасадом, очередь уходит вперёд. После раскроя каждая правка снова двигает дату.
Как избежать: До утверждения закройте цвет, модели техники и розетки одним пакетом. После запуска — только аварийные правки.
- Только устный срок. Чем грозит: спор «кто что сказал». Как избежать: дата или диапазон письменно.
- «Примерно через месяц». Чем грозит: нет якоря. Как избежать: тип дней и точка старта в тексте.
- Индивидуальная кухня «за неделю» без схемы. Чем грозит: путаница со складским сценарием. Как избежать: попросите этапы, не лозунг.
- 100% предоплата без этапов. Чем грозит: слабая защита при сдвиге. Как избежать: этапы оплаты словами договора.
- Объект не готов, дата монтажа уже стоит. Чем грозит: перенос. Как избежать: чеклист розеток, стен и доступа для разгрузки.
Сделайте сегодня: напишите «я считаю дни с ___». Если пусто или «со звонка» — не делайте предоплату, пока не уточните точку старта.

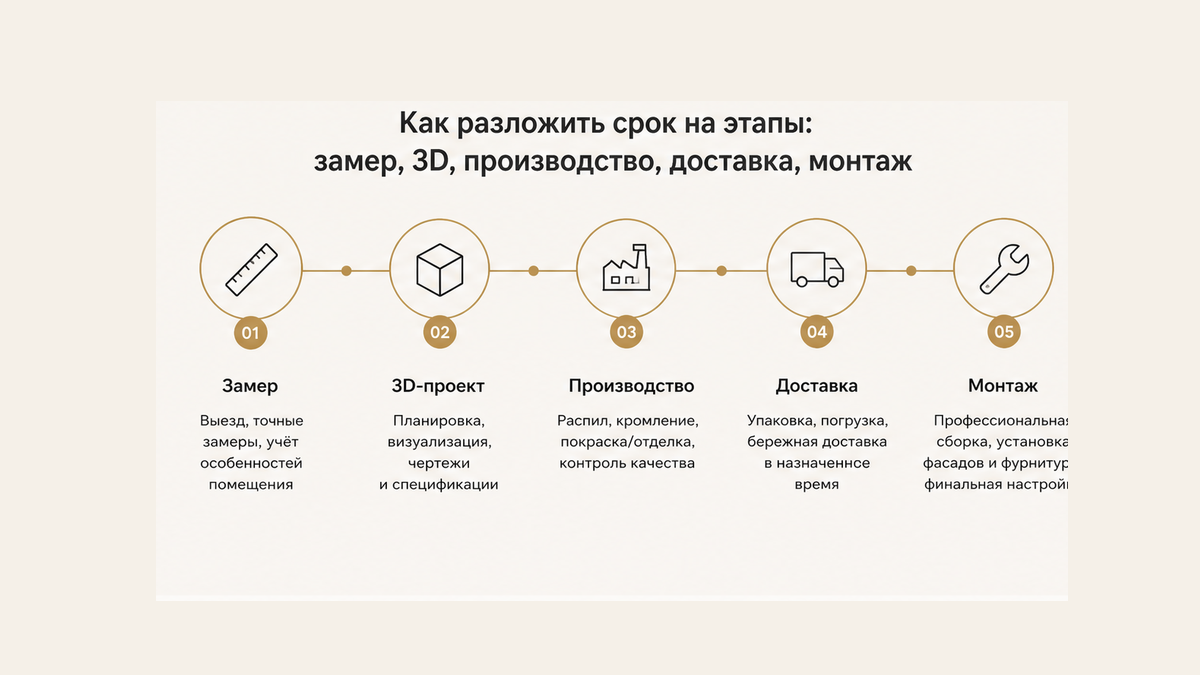

Как разложить срок на этапы: замер, 3D, производство, доставка, монтаж

Боль здесь — «не понимаю, что происходит, пока ждут». Нарисуйте ленту. Workflow: замер → 3D и согласование → производство → доставка → монтаж.
- Замер. Стены, ниши, скосы, коммуникации. Без этого дальше — фантазия, не кухня под комнату.
- 3D и согласование. Картинка плюс размеры, техника, розетки, спецификация. Правки ещё управляемые. Как читать пакет — в гиде как проверить 3D проект кухни до заказа.
- Производство. Раскрой, сборка, фасады, контроль, упаковка. Это очередь операций, не «одна кнопка».
- Доставка. Дата, подъезд, лифт, кто принимает.
- Монтаж. Сборка на объекте. Часто 1-3 дня как ориентир рынка у разных производителей — не как обещание конкретной студии. Камень после низов — отдельный мини-цикл.
На рынке полный путь от первого контакта до «сели пить чай» у разных производителей нередко оценивают примерно в полтора-три месяца — это ориентир цикла, не прайс-срок Томашевич Мебель. Важно: «срок производства» в рекламе почти никогда не равен календарю от звонка.
Сделайте сегодня: нарисуйте пять стрелок и отметьте свой этап. Получите карту ожидания вместо тумана.
Маршрут выбора — в материале как выбрать кухню на заказ. Подход студии — на странице кухни на заказ.

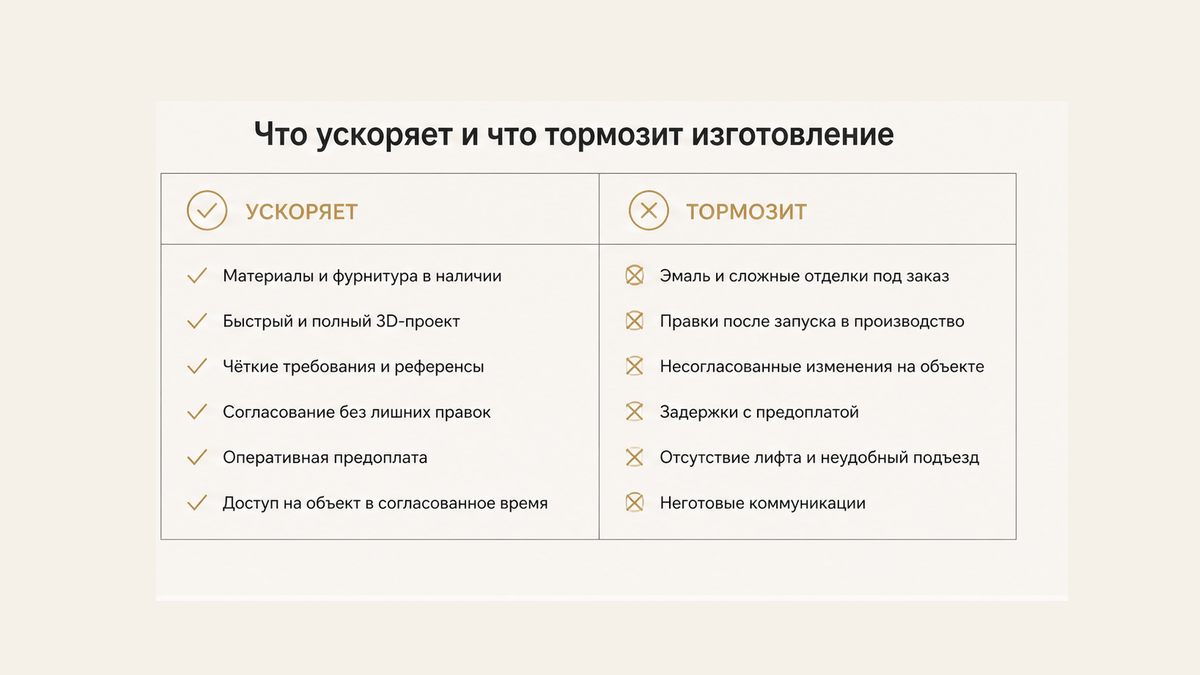

Что ускоряет и что тормозит изготовление

Вы не обязаны «управлять цехом». Вы можете управлять своей частью календаря. Например, материалы из наличия и быстрое финальное согласование 3D часто сокращают ожидание сильнее, чем просьба «сделайте побыстрее» без готовых решений.
Что обычно ускоряет: материалы и фурнитура из наличия (ориентиры из практики: Egger, Blum, Hettich, Boyard — как примеры для вопроса к смете); одна финальная ревизия 3D; готовый объект к монтажу; быстрые ответы в переписке.
Что обычно тормозит: эмаль и заказные позиции; правки после запуска; смена техники после замера; неготовый объект; сезон высокой загрузки.
Не делайте ставку только на фразу «ускорим». Сделайте список из трёх ускорителей и трёх тормозов под ваш проект до предоплаты. Избегайте правок «на всякий случай» после раскроя.
Бесплатный гайд по кухне: 33 ошибки при покупке кухни. PDF после короткой подписки.
Скачать в Telegram
Скачать в MAX
Чеклист вопросов по срокам до договора и предоплаты
Боль: боитесь выглядеть «придирчивым». Спокойные вопросы — признак взрослого заказчика. Проверьте договор как чеклист, а не как «мне сказали устно».
- С какой даты стартует срок? Предоплата / утверждённый проект / запуск в производство?
- Рабочие или календарные дни?
- Что входит в «срок изготовления»? Только корпусы и фасады или ещё доставка?
- Монтаж отдельной строкой? Окно дат и готовность объекта?
- Каменная столешница? Замер после низов? Отдельное ожидание?
- Что будет при правке после запуска? Срок сдвигается?
- Кто сообщает статус и как часто? Один канал связи.
- Ответственность за просрочку — понятная формулировка, не только «постараемся».
Шаг за шагом: скопируйте список → задайте менеджеру → сохраните ответы письмом → потом предоплата. Параллельно сверьте гарантию — гид как проверить гарантию на кухню на заказ.
Сделайте сегодня: отметьте, на какие из восьми вопросов уже есть письменный ответ. Пустые клетки — список на звонок.
Как контролировать календарь после запуска в работу
После предоплаты хаос появляется, если нет простых дат. Хватит пяти строк в заметках.
- Дата утверждения проекта и номер ревизии.
- Дата предоплаты / запуска — якорь отсчёта.
- Обещанная готовность производства — как в договоре.
- Дата доставки — отдельно.
- Окно монтажа и чеклист готовности объекта за несколько дней до него.
Workflow: любое «сдвинем на неделю» → фиксация в том же чате → обновление строки. В реальном проекте спор сводится к «где это написано?» Используйте переписку как календарь.
Проверьте перед монтажом: розетки, вода, чистовой пол/стены по договорённости, доступ для разгрузки. Не делайте электрику «в день сборки» — это классический перенос. Добавьте контакт того, кто принимает кухню на объекте.
Критерий успеха: лента из пяти этапов, точка старта в договоре, заполненный чеклист вопросов и простой календарь. Вы сможете спросить статус без стыда и не путать «срок цеха» с «датой чая на кухне».
Бесплатный гайд по кухне: 33 ошибки при покупке кухни — держите рядом с этапами.
Скачать в Telegram
Скачать в MAX
Сделайте первый шаг к понятному сроку сегодня
Сегодня нарисуйте пять этапов, выпишите точку старта и отметьте три вопроса без ответа. Используйте список на разговоре с менеджером — так вы получите календарь, а не лозунг.
Нужен расчёт кухни с 3D-эскизом под ваши размеры в Москве или МО — пришлите план и список техники. Сделаем предварительный расчёт проекта без салонной суеты. По вопросам: +7 (968) 601-87-28. Коротко о подходе — на странице о студии.
Частые вопросы
Сколько ждать кухню на заказ?
Не от звонка. Спросите точку старта в договоре и разложите путь на этапы. На рынке полный цикл у разных производителей часто длиннее рекламного «срока производства» — ориентируйтесь на календарь этапов.
От чего зависят сроки изготовления?
От сложности, материалов, скорости согласования 3D, загрузки производства, готовности объекта и правок после запуска. Составьте свой список ускорителей и тормозов до предоплаты.
Что входит в срок монтажа?
Обычно сборка на объекте в согласованное окно — отдельно от цеха. Уточните дни/визиты, готовность помещения и входит ли каменная столешница.
С какой даты считать срок в договоре?
Чаще с предоплаты, утверждённого проекта или «запуска в производство». Проверьте формулировку и тип дней до оплаты.
Можно ли ускорить кухню на заказ?
Да, своей частью: быстрее согласование, материалы из наличия, готовый объект. Просьба «ускорьте» без решений почти не работает. Не делайте правки после раскроя «на всякий случай».
Что делать, если срок сдвинули?
Попросите новую дату письменно, обновите календарь и сверьте условия по просрочке. Не спорьте только устно.
